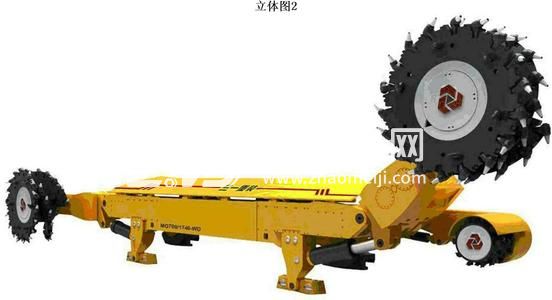

行走部是采煤機中的關鍵部件,它既起到支承采煤機的總重作用又與運輸機的銷排嚙合使采煤機行走,行走部上有兩個關鍵零件:導向滑靴與行走輪,這也是采煤機容易發生故障的2個零件。
施工方法、要求
1、施工順序:采煤機停進機窩→拉空運輸機上浮煤→打好背幫柱→拆上行走部處所有的管路電纜并吊起→拆上擋煤板、銷排→運進新行走輪→拆除安裝行走輪→運出舊行走輪→試運轉。
2、工具: 5T手拉葫蘆2個、φ26鏈條1掛、φ26鋸齒環。
3、背幫柱規格為φ200mm*2. 7m的半圓木,在煤機兩滾筒之間12米范圍內支護8根半圓木,每2根護幫柱之間距離為1.5米,護幫柱打在支架中間,支架護幫板貼緊半圓木緊貼煤壁護幫。
4、將新的行走輪從機尾運至施工地點后,必須做好防倒防滑措施。
5、施工時采煤機滾筒支撐在煤壁側,并用φ26的鏈條配合支架吊起煤機,使采煤機上行走部處于懸空狀態,在機體下用道木墊起。拆掉舊行走輪,安裝新的行走輪。
5、上螺栓,逐一緊固螺栓,緊固螺栓時一定要用力均勻。
6、螺栓緊固完畢后,牽引減速箱內注入足夠的潤滑油,安裝刮板運輸機銷排。
7、試運轉:牽引采煤機,在不同速度下觀察運行情況,電機電流及負荷變化。
8、安裝擋煤板、電纜、風管,回收舊的行走輪。
安全技術措施
1、人員進入工作地點必須執行“先檢查后工作”制度。
2、安裝時,有負責人現場指揮,所有作業人員聽從負責人的統一指揮。
3、對進入煤壁施工地點煤幫破碎處及時打好貼幫柱,防止煤壁片幫傷人;頂板不好處,用半圓木臨時支護。
4、必須將工作面前部輸送機開空,裝、卸設備前開關停電閉鎖.并掛牌管理。
5、起吊前檢查起鏈條等起吊用具,起吊作業時,人員遠離起吊物,避開重物傾倒方向。
6、起吊時安排專人觀察起吊情況,發現問題及時停止并處理。
7、被起吊物周圍5米內嚴禁有閑雜人員逗留或進行其它工作,并應保證起吊作業人員退路暢通無阻。
8、嚴禁人員操作附近5架支架,在起吊過程中嚴禁同時降下2架支架。
9、在挪移、安裝工序中行走輪及其它需幾人合抬的物料,必須相互配合好,嚴防動作不一致而擠手碰腳。
10、待一切部件安裝固定好以后,才能啟動設備。
11、其它未盡事宜嚴格按《煤礦安全規程》、《42103工作面回采作業規程》、《42103工作面采煤機日常檢修安全技術措施》執行。
行走輪:安裝在滑撬內,撥動刮板機或銷排,使采煤機行走的部件。
DGS24 127L(E)礦用隔爆型LED巷道燈(圓燈)廠家直銷
礦用箕斗罐耳圈滾輪 罐耳罐道膠圈襯套 耐磨耐用聚氨酯滾輪
礦用手持式鉆機 ZQS-50/1.9S氣動手持式幫錨桿鉆機
zyx45隔絕式壓縮氧氣自救器廠家直銷
上海天地掘進機外錐套DB03-2B 天地掘進機配件天地綜掘機配件
外錐套
廠家直銷精品礦用單體液壓支柱密封質量檢測系統(檢測試驗臺)
單體液壓支柱密封質量檢測系統(單體液壓支柱檢測實驗臺)
四通球形截止閥 興隆液壓支架四通球形截止閥
四通球形截止閥
DGS36 127L(C)礦用隔爆型LED巷道燈(扇形圓燈)廠家直銷
DGS36 127L(C)礦用隔爆型LED巷道燈(扇形圓燈)
支架立柱 柱窩填充物 聚氨酯填充物 液壓支架立柱填充物
立柱填充物
晉能控股煤業集團2025年1月進口截齒首次公開詢價
晉控裝備制造集團山西長平煤業有限責任公司2025年4月-高強度截齒-項目采購
晉能控股集團朔州公司下窯煤礦材料2025年4月截齒、卡簧物資采購
晉能控股地煤公司益晟煤業材料2025年4月截齒采購
晉能控股集團晉圣公司億欣煤業材料2025年4月加強截齒采購
晉控裝備采供材料2025年4月計劃一次發詢--截齒2項(寺河二號井)
晉能控股集團晉圣公司坡底煤業材料2025年3月加強截齒等物資采購
400-678-5280
買賣煤機配件·就上找煤機網
電子郵箱:kf@zhaomeiji.com
掃一掃關注公眾號
網站導航| 煤機配件市場| 煤機企業黃頁| 煤機企業名錄| 煤機配件報價| 煤機行業資訊| 煤機設備百科| 煤機求購信息| 煤機供應信息| 煤機行業標簽| 用戶反饋| 幫助中心
Copyright 2020
找煤機網
. All Rights Reserved
SM50HM6-0103
行走部是采煤機中的關鍵部件,它既起到支承采煤機的總重作用又與運輸機的銷排嚙合使采煤機行走,行走部上有兩個關鍵零件:導向滑靴與行走輪,這也是采煤機容易發生故障的2個零件。
施工方法、要求
1、施工順序:采煤機停進機窩→拉空運輸機上浮煤→打好背幫柱→拆上行走部處所有的管路電纜并吊起→拆上擋煤板、銷排→運進新行走輪→拆除安裝行走輪→運出舊行走輪→試運轉。
2、工具: 5T手拉葫蘆2個、φ26鏈條1掛、φ26鋸齒環。
3、背幫柱規格為φ200mm*2. 7m的半圓木,在煤機兩滾筒之間12米范圍內支護8根半圓木,每2根護幫柱之間距離為1.5米,護幫柱打在支架中間,支架護幫板貼緊半圓木緊貼煤壁護幫。
4、將新的行走輪從機尾運至施工地點后,必須做好防倒防滑措施。
5、施工時采煤機滾筒支撐在煤壁側,并用φ26的鏈條配合支架吊起煤機,使采煤機上行走部處于懸空狀態,在機體下用道木墊起。拆掉舊行走輪,安裝新的行走輪。
5、上螺栓,逐一緊固螺栓,緊固螺栓時一定要用力均勻。
6、螺栓緊固完畢后,牽引減速箱內注入足夠的潤滑油,安裝刮板運輸機銷排。
7、試運轉:牽引采煤機,在不同速度下觀察運行情況,電機電流及負荷變化。
8、安裝擋煤板、電纜、風管,回收舊的行走輪。
安全技術措施
1、人員進入工作地點必須執行“先檢查后工作”制度。
2、安裝時,有負責人現場指揮,所有作業人員聽從負責人的統一指揮。
3、對進入煤壁施工地點煤幫破碎處及時打好貼幫柱,防止煤壁片幫傷人;頂板不好處,用半圓木臨時支護。
4、必須將工作面前部輸送機開空,裝、卸設備前開關停電閉鎖.并掛牌管理。
5、起吊前檢查起鏈條等起吊用具,起吊作業時,人員遠離起吊物,避開重物傾倒方向。
6、起吊時安排專人觀察起吊情況,發現問題及時停止并處理。
7、被起吊物周圍5米內嚴禁有閑雜人員逗留或進行其它工作,并應保證起吊作業人員退路暢通無阻。
8、嚴禁人員操作附近5架支架,在起吊過程中嚴禁同時降下2架支架。
9、在挪移、安裝工序中行走輪及其它需幾人合抬的物料,必須相互配合好,嚴防動作不一致而擠手碰腳。
10、待一切部件安裝固定好以后,才能啟動設備。
11、其它未盡事宜嚴格按《煤礦安全規程》、《42103工作面回采作業規程》、《42103工作面采煤機日常檢修安全技術措施》執行。
